喜迎党的二十大 同心话发展——天府数谷“三重”争取工作专班有话说

时间:2022-10-17    点击:

即将召开的党的二十大是党和国家政治生活中的一件大事,天府数谷“三重”争取工作专班积极作为,及时准确把握政策机遇,加大对上争取力度,全力以赴拼经济搞建设抓发展,以饱满热情和昂扬状态迎接党的二十大。

抢抓重大政策争取窗口期

积极争取国家发改委高新技术司、创新驱动发展中心(数字经济研究发展中心)支持,全力以赴推动旌阳区(天府数谷)纳入全国一体化算力网络成渝国家枢纽节点天府集群拓展区,积极争取国家级数字化转型促进中心。目前,正在与省发改委、省经信厅对接协调将“云上天府”项目纳入全水电直接交易范围。

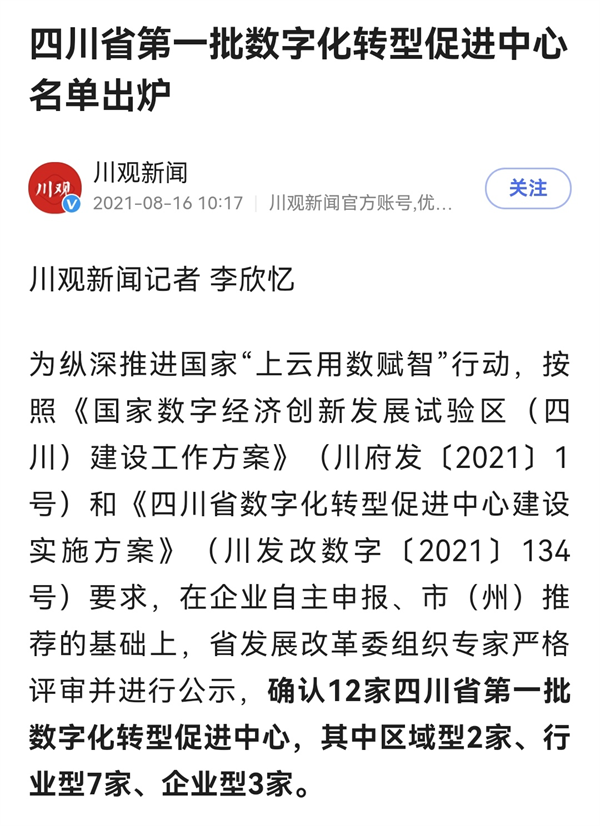

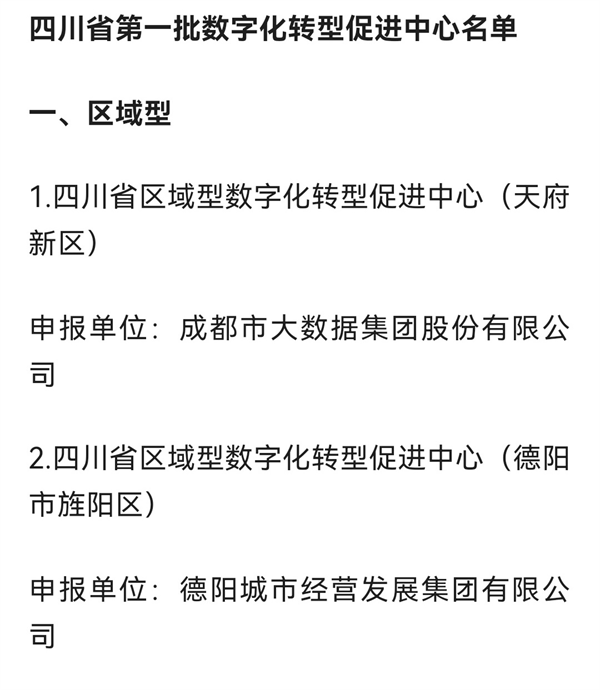

纳入第一批区域型数字化转型促进中心

把握重大资金申报机遇期

2022年第二批次专项债项目成功申报项目三个,总投资21.7亿元,债券资金16.55亿元;2022年第四季度申请债券资金10500万元;争取2022年第三批次新增专项债3个,专项债资金17.4亿元,项目已全部通过国家发改委审核,待省财政厅审核。紧盯国省政策导向,积极申报政策性开发性金融工具项目资金。“云上天府”云计算中心项目已通过第四批次政策性开发性金融工具项目审核,待与银行签约后拨付资金;已包装4个项目申报第五批次政策性开发性金融工具项目,目前正在审核阶段。持续加强与国开行、农发行等政策性银行和其他金融机构合作,用好用活金融政策。

讨论项目申报

跑出重大项目建设加速度

云上天府大数据产业园项目主体结构于2022年6月封顶。目前,土建方面已完成A区二次砌筑90%,正在进行墙体抹灰工作;第一批次机电及第二批次设备材料已完成招标,待进场安装。截至9月,已取得第一、第二批次共计2856个(5kW)机柜的批复,正积极申报第三批次能评批复。中国电信、中国移动国家级骨干网及国网德阳公司双回路供电项目将于2022年12月建成,确保云上天府云计算中心(一期)在2022年底前顺利投用。同时,2022年底将启动110kV天府数谷变电站建设,确保在2024年底前建成投用。

下一步,天府数谷“三重”争取工作专班将持续开展重大政策研究及重大项目、重大资金争取,坚持项目化实施、清单化管理,力争“三重”争取工作取得新进展、收获新突破。
